Snickarens arbetsordning

Bygga altan steg för steg

Bygg altanen från marken upp: grund, bärlinor, reglar, trappa och trall. Vårt exempel är 25 m² fristående på plintar: 53 058 kr inkl. moms med markarbete och snickare, utan ROT. Arbetet är beräknat till 47,9 h, inte en nybörjares tidplan.

Exemplet som ritningarna följer
Mått / höjdGrund / stomme
6,25 × 4,0 m / 50 cm20 stöd / 45 × 195 och 45 × 145

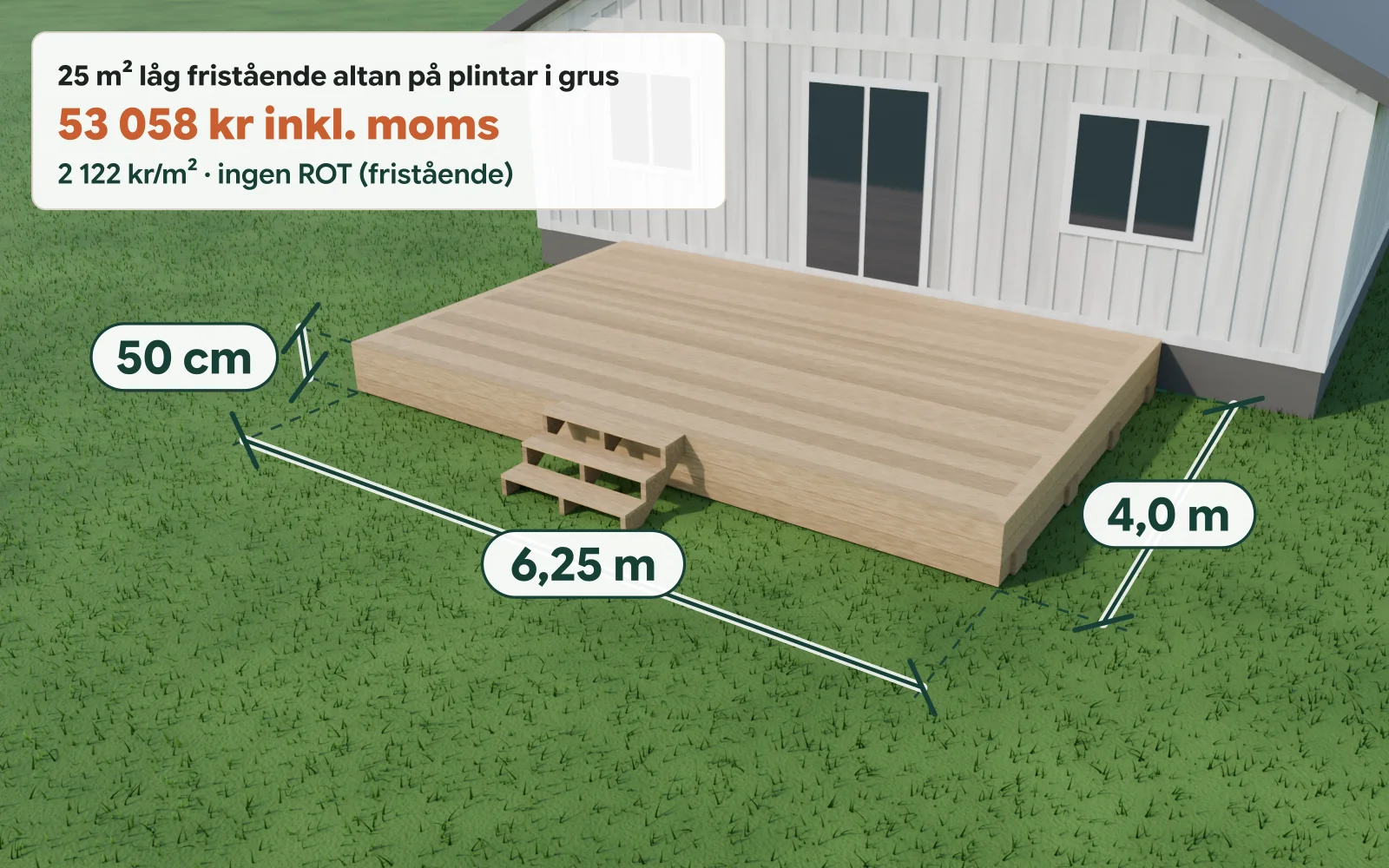

Bygga altan på plintar: egen 3D-ritning med trappa och måtten 6,25 gånger 4,0 meter framför huset.
Egen modell av den låga altanen. Bildens inklädnad är ett gestaltningsval och ingår inte i priset. Grund på grus är inte tjälsäker.

Se altanen byggas lager för lager

Totalbyggarnas 3D-film visar byggordningen för ett separat, husanslutet exempel – inte den fristående altan som artikelns prisexempel gäller. Slutkortet visar arbetspriset 350 kr/timme efter ROT, inklusive moms. Material och övriga kostnader tillkommer, och ROT gäller bara när villkoren är uppfyllda. YouTube laddas först när du väljer filmen.

Planera altanens storlek, höjd och bygglov först

Bestäm färdig golvhöjd och hur altanen ska användas innan du väljer virke. Markera möbler, gångväg och trappa på marken; mät sedan höjden även på tomtens lägsta sida.

Rita in dörrarnas öppning, möblerna och vägen ut i trädgården så att trappan inte hamnar framför utdragna stolar. Planera eventuell pergola eller tak nu: dess stöd och laster ska inte improviseras ovanpå ett färdigt trallgolv.

Kontrollera lovfrågan med en måttsatt skiss

Boverket anger för altaner inom detaljplan: ”1,8 meter eller lägre och placeras inom 3,6 meter från en byggnad”, respektive ”1,2 meter eller lägre och placeras längre än 3,6 meter från en byggnad”, som gränser för lovfrihet. Boverket varnar också för att en lovfri åtgärd ändå kan kräva bygglov vid utökad lovplikt.

För placering nära gräns skriver Boverket: ”Om du vill bygga utan bygglov närmare exempelvis tomt- eller fastighetsgräns än 4,5 meter, så behöver du grannens medgivande.” Medgivandet ska vara skriftligt. Om grannen inte medger åtgärden hänvisar myndigheten till bygglovsansökan.

Skicka skissen till kommunen om fastighetens villkor är oklara. Fråga separat om anmälan vid ingrepp i huset och om räcke, plank, tak eller markändring påverkar bedömningen. Använd vår checklista inför altanbygget när du samlar underlaget.

Välj plintar, markskruv eller gjuten grund efter jordarten

Välj grund efter bärighet, vatten och tjäle, inte efter vilken plint som är enklast att köpa. En låg fristående altan i väldränerad sand eller grus har andra förutsättningar än en husansluten altan i lera.

Välj grund efter marken och konstruktionen
GrundNär den kan passaKontrollera först
Plintar på grusLåg fristående altan på stabilt, dränerande underlag.Marken kan röra sig av tjäle.
MarkskruvMark där skruven kan monteras och få tillräckligt fäste.Bärighet och monteringsdjup; exempel på 0,8 m är inte automatiskt tjälsäkert.
Gjuten plintEn grund projekterad för platsens jordart och laster.Lokalt tjäldjup. Jämförelsen visar 0,5 och 1,6 m, inte samma krav överallt.
BetongplattorLågt fristående trädäck på förberedd mark.Egen stomlösning; sänk inte bara ner plintexemplets stomme.

Vi avråder från att bulta en ytligt grundlagd altan i huset på tjälfarlig mark. Huset står still medan altanen kan lyftas. I lera, silt eller morän behöver en ihopbyggd konstruktion en grundlösning som hanterar tjälen. Berg och fyllnadsmassor behöver också bedömas på plats.

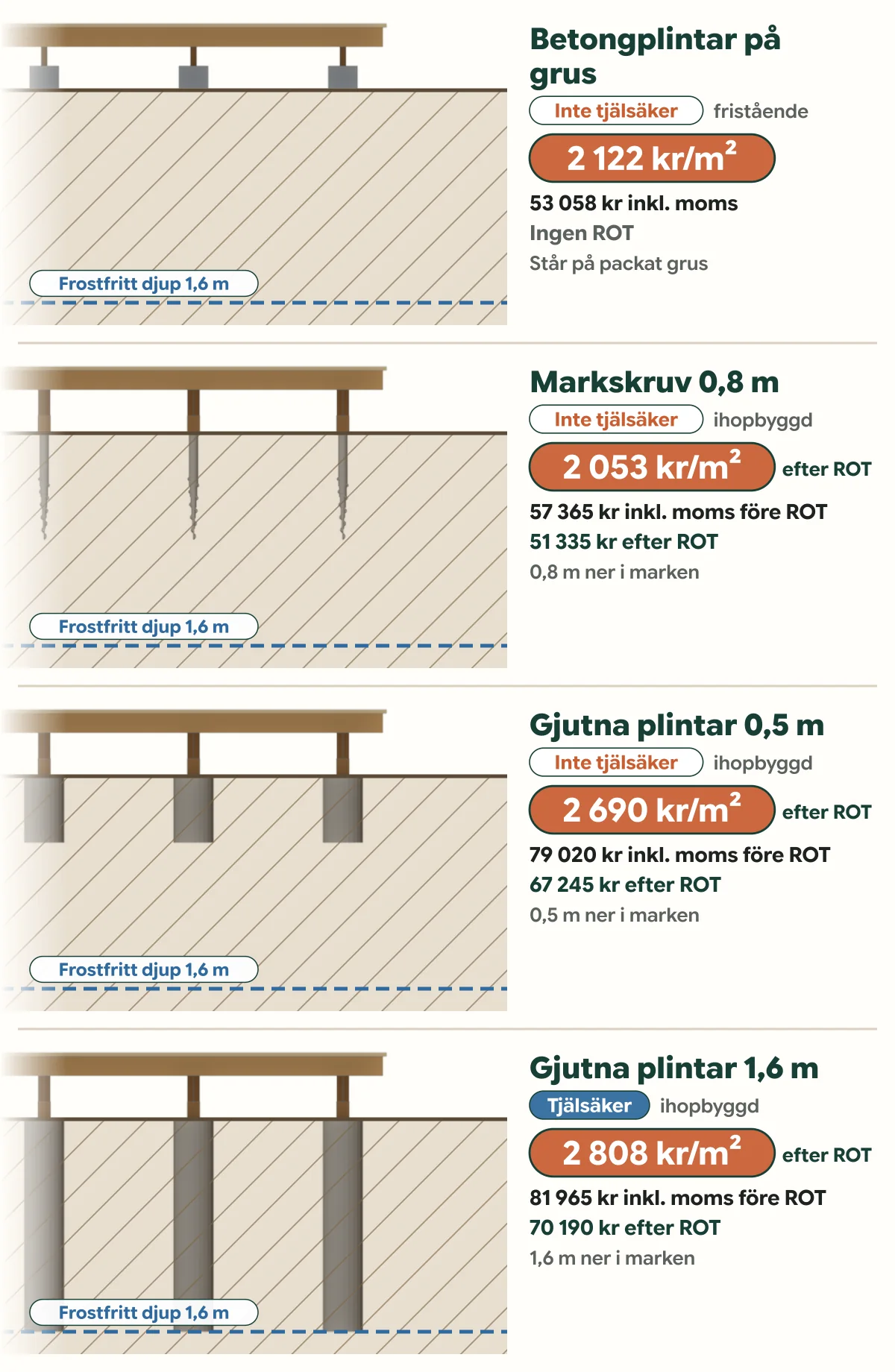

Sidovyer som jämför lösa plintar, markskruv och gjutna plintar med olika grundläggningsdjup.
Grundalternativen är jämförelser för samma yta, inte utbytbara byggrecept. Pris efter ROT i bilden gäller bara de ihopbyggda exemplen.
Grundernas djup jämförda med kalkylens frostfria djup i Stockholmstrakten och villkor för ROT.
Att gjuta betyder inte i sig att grunden är frostfri. Kontrollera jordart och lokalt tjäldjup före beställning.

För prisjämförelsen, se kostnadsguidens grundalternativ. Här fortsätter vi med arbetsordningen för den låga fristående altanen.

Materiallista för 25 m² altan och verktygen du behöver

Vår altan på 6,25 × 4,0 m använder 20 stöd, bärlinor 45 × 195 och reglar 45 × 145. Tabellen visar kalkylens mängder, inte en färdig kaplista för valfri tomt.

Virket anges i löpmeter från underlaget, inte som ett antal handelslängder. Trallens inköpsmängd innehåller spill; gör en kapplan och lägg till nödvändigt kapspill för det övriga virket efter leverantörens tillgängliga längder.

Material och markarbete för den låga fristående altanen
PostMängdAnvändning
Trall 28 × 120, tryckimpregnerad27,5 m²Inköpsmängd för golvytan, med spill
Reglar 45 × 14575,75 mBjälkar, kant- och ramreglar
Bärlinor 45 × 19524,78 mBärlinor under bjälklaget
Balkskor och växeljärn28 stBeslag enligt vald anslutning
Betongplintar med hållare20 stKalkylpost för plintgrund
Reglar 45 × 9519,88 mStöd under trallramen
Trappvirke 34 × 1209,24 mKalkylens trätrappa
Galvaniserade trappkonsoler2 stTvå steg + övre plan: tre nivåer
Matjordsavtagning25 m², 20 cmBorttransport: 5 m³ matjord
Fiberduk25 m²Separation mot underlaget
Bärlagergrus25 m², 10 cmPackat, dränerande underlag

Komplettera inköpslistan med trallskruv, beslagets föreskrivna fästdon och fuktskydd för vald anslutning. Antalet skruvförpackningar är inte specificerat i denna kalkyl; räkna det från brädindelningen och beslagstillverkarens anvisning. Kontrollera plintens verkliga höjd och hållare före inköp. Modellens stödpunkter säger inte att alla prefabricerade plintar passar.

Lägg fram måttband, snöre, käppar, vinkel, vattenpass eller laser, skruvdragare och såg. Kap- och gersåg förenklar upprepade snitt, medan cirkelsåg med styrning passar rakapning av kanten. För marken behövs grävredskap och utrustning för packning. Kontrollera ledningar före grävning och använd skydd för ögon, hörsel och andning vid kapning.

Svenskt Trä anger NTR AB för konstruktioner ovan mark, exempelvis trall, och NTR A för kontakt med mark eller sötvatten. NTR är träskydd, inte hållfasthetsklass. Bedöm även svårutbytbara delar och följderna av ett brott; färgen på virket avgör inte användningen.

ESSVEs skruvguide skiljer mellan belagt kolstål, rostfritt A2 och syrafast A4. Både deras belagda skruv och A2 kan anges som C4, men har olika rekommenderade användningar. För pool och saltvatten rekommenderar de A4, C5. C4/C5 ensamt är alltså ingen fullständig skruvspecifikation: välj produkt efter träslag, rörelser och miljö, och följ beslagets egna krav på fästdon.

Ta bort matjord och bygg ett dränerande underlag

Gräv bort organiskt material under däcket och förbered en bärande, dränerande yta. I vårt exempel tas 20 cm matjord bort över 25 m², vilket ger 5 m³ att transportera bort.

  1. Markera altanens ytterkant och kontrollera åtkomsten för material och schaktmassor. Skydda husets befintliga dränering och installationer.
  2. Ta bort matjord, rötter och annat som kan brytas ner. Om fast underlag saknas behöver grundförslaget ändras, inte bara täckas med mer grus.
  3. Lägg fiberduk som skiljer jord från bärlagret. Anpassa duk och överlapp efter underlaget och produktens anvisning.
  4. Lägg och packa bärlagergrus. Kalkylen omfattar 10 cm över 25 m². Det är en beräkningsförutsättning, inte ett löfte om tillräcklig förstärkning på mjuk jord.
  5. Ordna avrinning från huset. Lämna möjlighet för luft att röra sig under däcket; bygg inte in fukt med en tät sockel.

Ett misstag vi vill undvika är att rikta stommen innan underlaget är packat. Då ändras nivån när stöden belastas. Kontrollera i stället den färdiga bädden och stödpunkterna innan virket lyfts på plats.

Sätt ut plintarna med snören och kryssmät hörnen

Sätt ut ytterformen, kontrollera räta vinklar och överför sedan stödpunkterna från ritningen. Vågrätt underlag och rätt läge måste vara klara innan bärlinorna låses.

Slå ner käppar utanför arbetsytan och spänn snören efter den planerade kanten. Mät längd och djup, därefter diagonalerna mellan motsatta hörn. Bolist beskriver kontrollen: ”Diagonalerna ska vara lika långa, då är vinklarna räta.” Kontrollera också sidmåtten; diagonaler ersätter inte en måttsatt plan.

Flytta stödens centrum till marken och märk dem tydligt. Använd laser eller vattenpass för att föra över samma referenshöjd. Räkna ner från färdig trallyta genom trall, reglar och bärlinor så att stöden hamnar rätt. Kontrollera både bärlinans upplag och hållarens riktning. Stolpar ska stå i lod, och träet ska inte stå och suga vatten från marken.

I vår modell av exemplet har varje bärlina fem stöd med c/c 1 525 mm längs altanens 6,25-meterssida. Stödens centrum ligger cirka 75, 1 600, 3 125, 4 650 och 6 175 mm från samma ytterkant. De yttersta ligger alltså cirka 75 mm från ändarna. Placeringarna hör till modellen bakom planritningen, inte ett generellt tillåtet plintavstånd.

Höjdkedjan i samma modell börjar med färdig trall på 500 mm: trall 28 mm + regel 145 mm + bärlina 195 mm är tillsammans 368 mm. Bärlinans undersida hamnar då 132 mm över referensmarken. Anpassa plint och stolphållare till den nivån; i detta låga exempel finns ingen trästolpe mellan dem och bärlinan.

För gjutna plintar följer du grundritning, betongens anvisning och föreskriven härdning före belastning. För markskruv behövs rätt monteringsmetod och kontroll av bärförmågan. Vi flyttar inte en stödpunkt runt en sten utan att samtidigt kontrollera hur den nya spännvidden påverkar stommen.

Montera bärlinor, reglar och stöd för trallramen

Lägg bärlinorna på de förberedda stöden, rikta dem och montera därefter reglarna enligt stomplanen. Förbered rambräda, trappans anslutning och räckesstolpar innan trallen döljer bjälklaget.

I vår plan finns fyra bärlinor 45 × 195 och bjälkar 45 × 145 med c/c 560 mm. C/c betyder centrum till centrum: märk från samma referenskant så att små mätfel inte staplas. Planens mått gäller just den här geometrin, inte alla altaner med samma virkesdimension. Last, virkeskvalitet, upplag och fri spännvidd måste bedömas tillsammans.

I vår modell av exemplet ligger de fyra bärlinornas centrum cirka 328, 1 451, 2 576 och 3 700 mm från samma kant längs altanens 4,0-metersdjup. Deras inbördes c/c är cirka 1 124 mm, inte plintavståndet längs en bärlina. Reglarna kragar ut 277 mm förbi den yttersta bärlinan; med ramen hamnar bärlinornas centrum cirka 300–330 mm innanför fram- och bakkanten. Förläng inte utkragningen utan ny kontroll av konstruktionen.

Kontrollera upplag och förband innan nästa lager

Bärlinans skarv ska ha ett avsett upplag. Bolist skriver: ”Behöver bärlinorna skarvas gör man det över en stolpe.” De beskriver också genomgående bult för stolpe och bärlina. Använd anslutningens specificerade bult, bricka och kantavstånd; en skruv på sned ersätter inte förbandet.

Detaljritning: bärlina 45×195 skarvad över betongplint med stolphållare, genomgående bult och syllpapp, med snitt och marklager.
Skarva bärlinan mitt över ett avsett stöd och fäst båda ändarna i hållaren. Syllpapp skiljer trä från betong; håll virket fritt från marken. Detaljens prefabricerade plint ska väljas efter platsens höjder, inte förväxlas med altanens färdiga golvhöjd.

Byggmax rekommenderar syllpapp mellan betong och trä. Välj fuktavskiljning som passar den aktuella hållaren och upplaget. Kontrollera att bärlinorna ligger i rätt nivå och är raka innan du fäster reglarna. I vårt exempel vilar reglarna ovanpå bärlinorna; balkskor används bara där regeländarna hänger i ramen. Fyll de hål som beslagstillverkaren föreskriver med rätt beslagsskruv eller ankarspik.

Detaljritning: regel 45×145 ovanpå bärlinor 45×195, utkragning vid kanten och regelände i balksko på ramregeln.
Reglarna vilar på bärlinorna och hänger i balkskor bara vid ramen. Fyll alla hål som beslagstillverkaren anger, och förläng inte utkragningen utan ny kontroll.

Ordna stöd för varje trallände och skarv. En fris, alltså rambrädan runt golvet, behöver eget underlag. Vi föredrar att lösa den redan i stomritningen: annars återstår små klossar och svåråtkomliga skruvar när kanten ska avslutas. Kontrollera diagonalerna igen innan stommen låses.

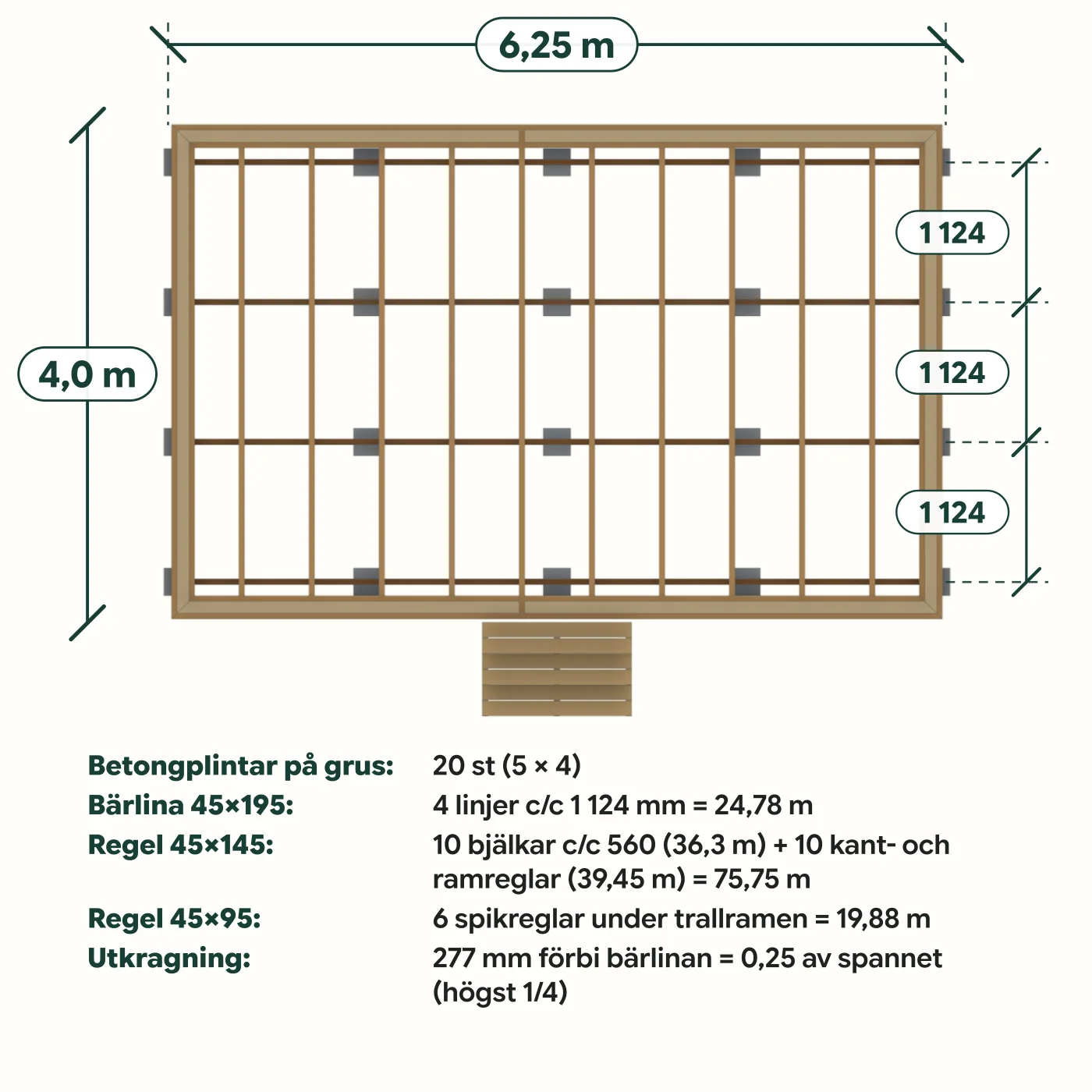

Planritning med tjugo stöd, fyra bärlinor, bjälkar och kantreglar för den rektangulära altanen.
Vår stomplan för 6,25 × 4,0 m. Bärlinor och reglar är olika lager; läs måttens riktning innan du sätter ut stöden. Ritningen är ett exempel, inte en dimensionering av din tomt.

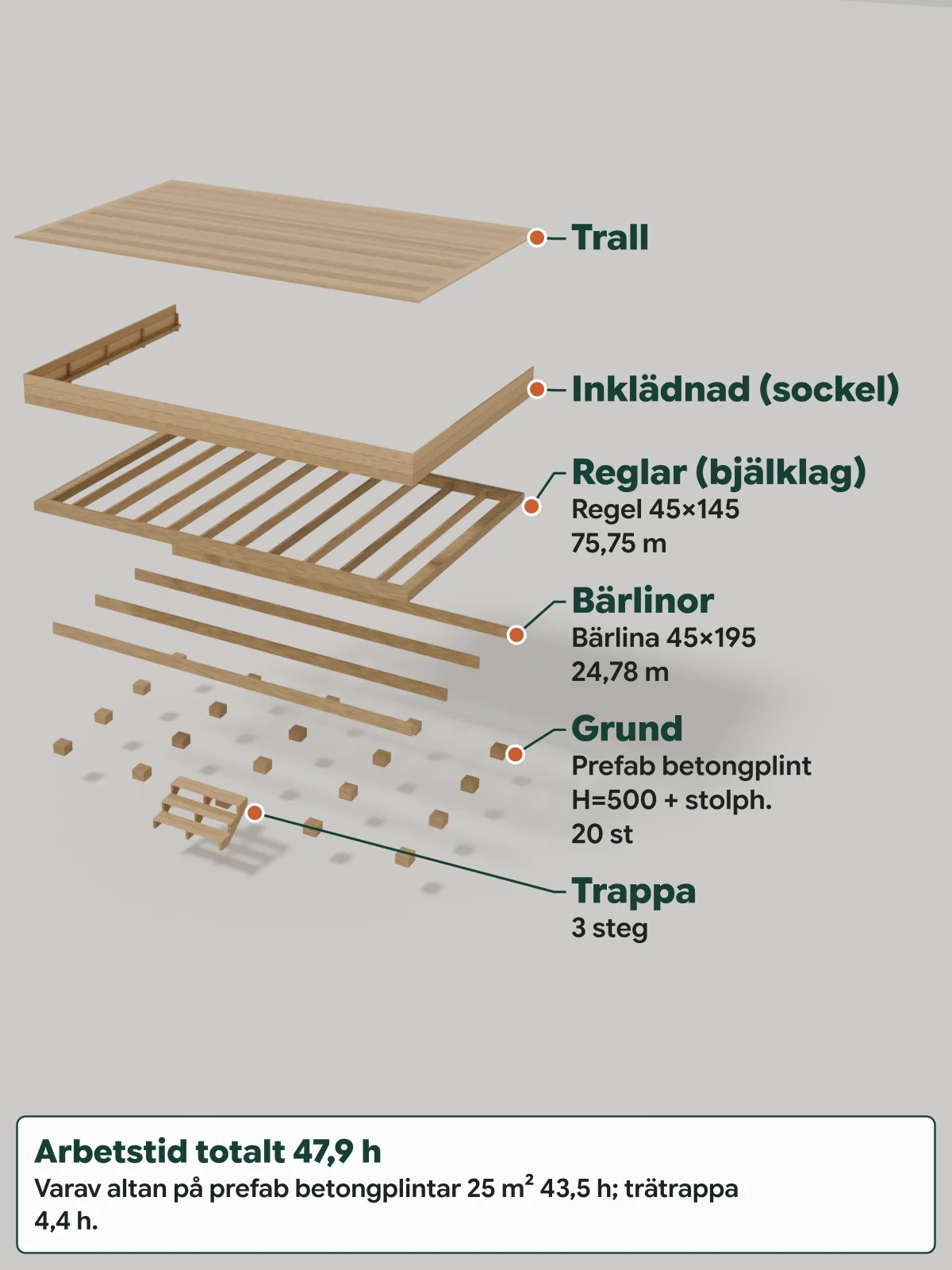

Sprängskiss visar altanens grund, bärlinor, reglar, trall och trappa som separata bygglager.
Bygg underifrån och kontrollera varje lager innan det täcks. Bildens inklädnad ingår inte i kalkylpriset. Beräknad arbetstid för altan och trappa tillsammans: 47,9 h.

Infästning mot huset kräver bärande underlag och droppbleck

Fäst inte en bärlina i panelen. En ihopbyggd altan behöver en anslutning till ett kontrollerat bärande underlag och ett bleck som leder bort vatten utan att stänga fasadens luftning.

Vårt separata ihopbyggda exempel har M12-expanderbult genom kantregeln in i husgrunden och droppbleck över anslutningen. Det är inte rätt infästning för varje grundmaterial. Hålsten, sprucken betong och isolerad sockel behöver andra bedömningar. Kontrollera ledningar och dränering innan du borrar.

Planera vattenvägen vid dörren, bleckets anslutning till fasaden och luftningen bakom virket. Byggmax anger fall bort från huset. En spalt vid väggen räddar inte en felaktig bleckanslutning. Om underlaget inte går att kontrollera väljer vi hellre en fristående lösning än en gissad förankring.

Snitt mot husväggen: kantregel bultad i husgrunden med M12-expander, distans bakom regeln, droppbleck bakom panelen och spalt mot trallen.
Exemplet gäller en altan ihopbyggd med huset: kantregeln bultas i husgrunden, aldrig i panelen, med luft bakom. Droppblecket leder ut vatten utan att stänga fasadens luftspalt. Infästningens mått gäller det visade grundmaterialet och ska kontrolleras för ditt hus.

ROT får inte styra en olämplig konstruktion. Skatteverket ger avdrag för att ”bygga altan och balkong till exempel i trä eller på gjuten platta, förutsatt att de byggs ihop med huset”. Endast arbetskostnaden ger rätt till avdrag, högst 30 procent. Ägande och övriga personliga villkor måste också uppfyllas. Se kostnadsguidens ROT-exempel, inte ett automatiskt avdrag för att däcket ligger nära fasaden.

Förbered trappans upplag och förankra räcket i stommen

Trappan behöver stadiga upplag upptill och nedtill, och räckets laster ska föras in i bjälklaget. Bestäm deras lägen innan trallen monteras så att förbanden går att komma åt.

Bygga altantrappa med jämna steg och fasta upplag

Mät från färdig trallyta till färdig mark, inte till den tillfälliga schaktbottnen. Anpassa vangstycken eller trappkonsoler så att stegen blir jämna, även steget mot marken. Kontrollera att underlaget vid trappfoten inte sjunker och att vatten kan rinna undan. Provmontera och gå igenom anslutningarna innan stegen skruvas fast.

Trappdelen har två steg och ett övre plan: tre nivåer, vilket sprängskissen betecknar ”3 steg”. Arbetstiden för trätrappan är 4,4 h. Kopiera inte indelningen till en annan golvhöjd; mät in jämna höjdskillnader från färdig mark till altangolvet.

Fäst inte räckesstolpar enbart i trallbrädans kant. Planera förstärkningar och bultförband i stommen. Kontrollera fallrisk, öppningar, klättring och barnsäkerhet med projekteringen; ett dekorativt staket är inte automatiskt ett fallskydd. Vi anger ingen generell lagstadgad räckeshöjd här. Den visade höjden är modellens utformning, inte ett myndighetsbesked.

Bygga altanräcke på en befintlig altan

Öppna kanten och kontrollera stommen innan du beställer stolpar. Trall och en ensam kantbräda är inte ett verifierat upplag för räckets sidolast. Kontrollera röta, förband och hur lasten förs vidare till bjälkar och stöd. Om den befintliga stommen inte kan styrkas behöver den förstärkas eller ändras innan räcket monteras.

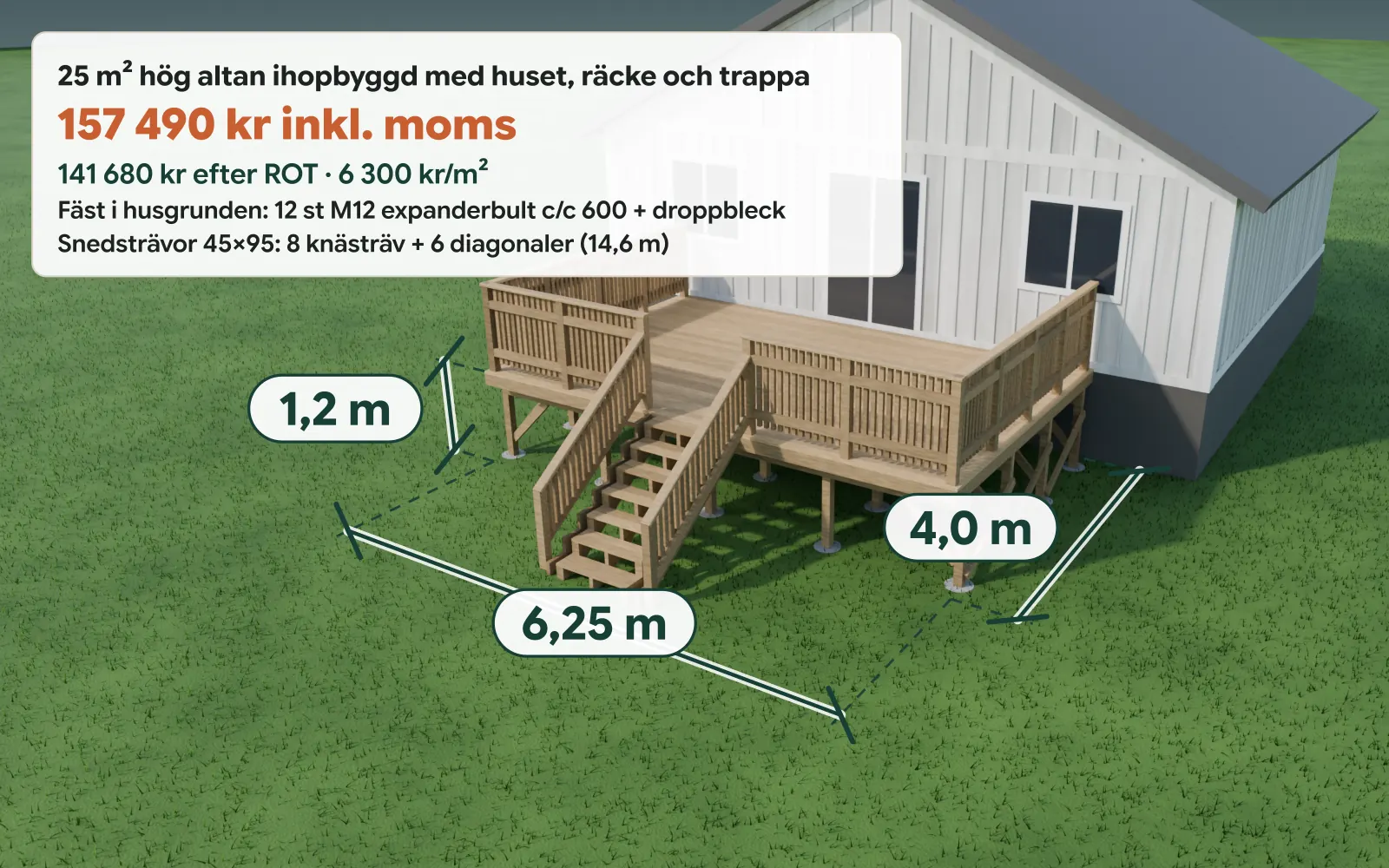

Hög altan vid huset med räcke, trappa och snedsträvor under bjälklaget för sidostabilitet.
Högt exempel med golvet på 1,2 m. Räcke, trappa och sidostabilitet måste projekteras tillsammans. Bildens inklädnad ingår inte i prisunderlaget, och den grunda gjutna grunden är inte tjälsäker.

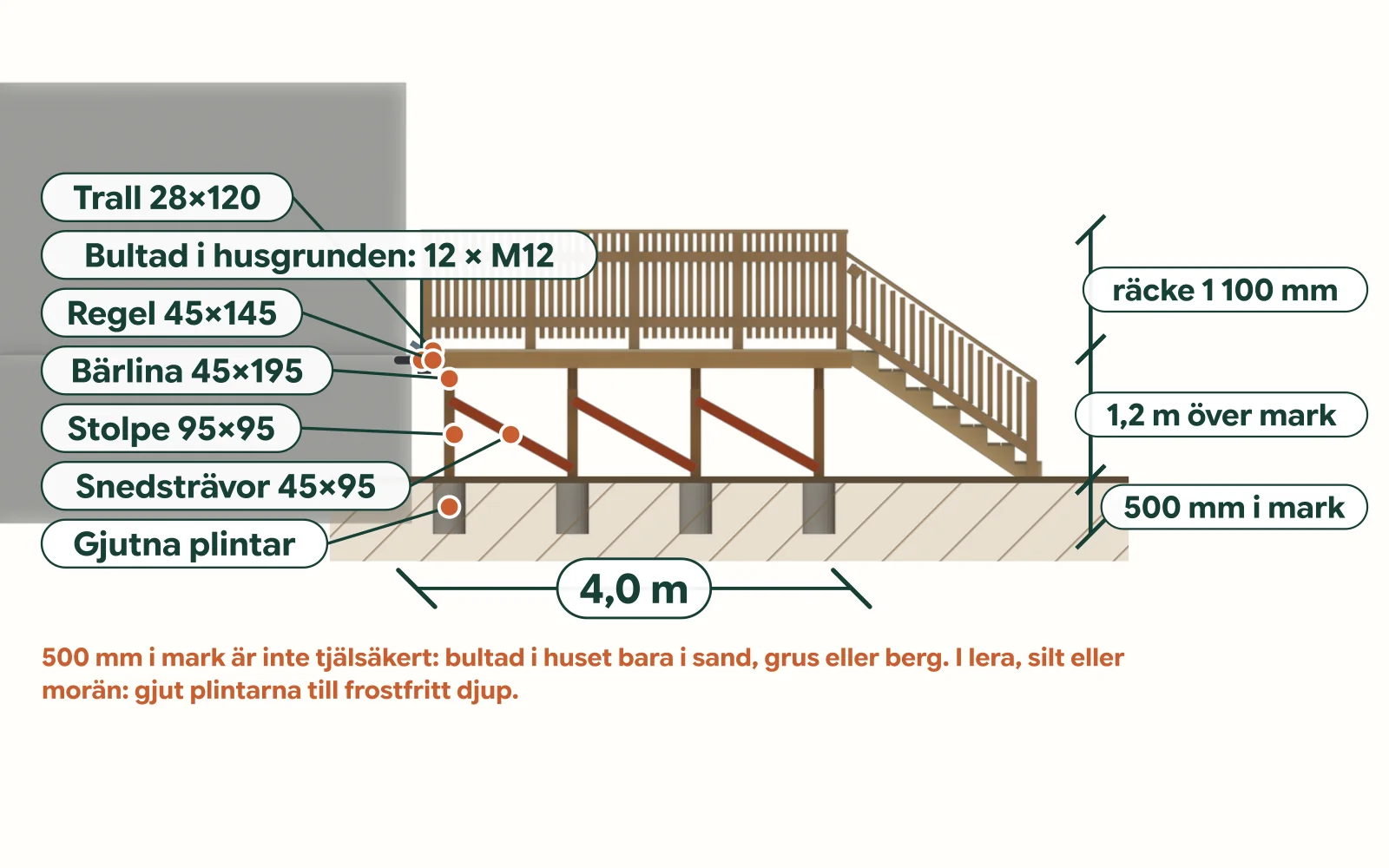

Genomskärning av den höga altanen visar höjder, bärande lager, räcke och anslutning mot husgrunden.
Följ höjdkedjan från färdig mark till trall. Måtten visar det höga exemplet, inte dimensioneringen av den låga altanen.

Lägg trall med rätt glipa och stöd under skarvarna

Lägg trallen vinkelrätt mot reglarna och välj glipa efter brädans aktuella fukt och tillverkarens anvisning. Vårt exempel har tryckimpregnerad trall 28 × 120, inte komposit.

Sortera brädorna och provlägg kanten innan du börjar. Räkna hur brädindelningen slutar mot rambrädan så att du slipper en smal remsa. Spänn ett riktsnöre och kontrollmät löpande från samma referens. Tvinga inte en krokig bräda så hårt att hela raden flyttas.

Bolist anger 3–6 mm glipa i sin guide. Det är deras riktvärde, inte en universell anvisning för fuktigt, torrt eller modifierat trä. Vi fäster normalt varje bräda med två trallskruvar vid varje regel, men följer den valda skruvens och brädans monteringsanvisning för antal, kantavstånd och förborrning.

Varje brädände ska ha upplag. Planera skarven så att båda ändarna får föreskriven infästning och rörelsemån; det kan kräva extra regel. Skruva inte så djupt att huvudet river upp träet och bildar en vattenficka. Använd trallskruv anpassad till träslag och miljö, och blanda inte ihop den med beslagsskruven i balkskorna.

Trall ovanifrån och i snitt: glipa, två skruvar vid regeln, skarv med extra upplag och fris på egen spikregel.
Välj glipa enligt tillverkarens anvisning; Bolists riktvärde är 3–6 mm. Planera upplag för frisen och varje skarv redan i stommen, så att ingen brädände saknar stöd.

Kapa kanten med styrning när brädorna ligger rätt, behandla kapytor enligt virkets anvisning och kontrollera rambrädans stöd. Ska du välja en annan yta behöver du även ändra monteringen: se regelavstånd och rörelsemån för komposit. Trästommens indelning är inte ett generellt kompositrecept.

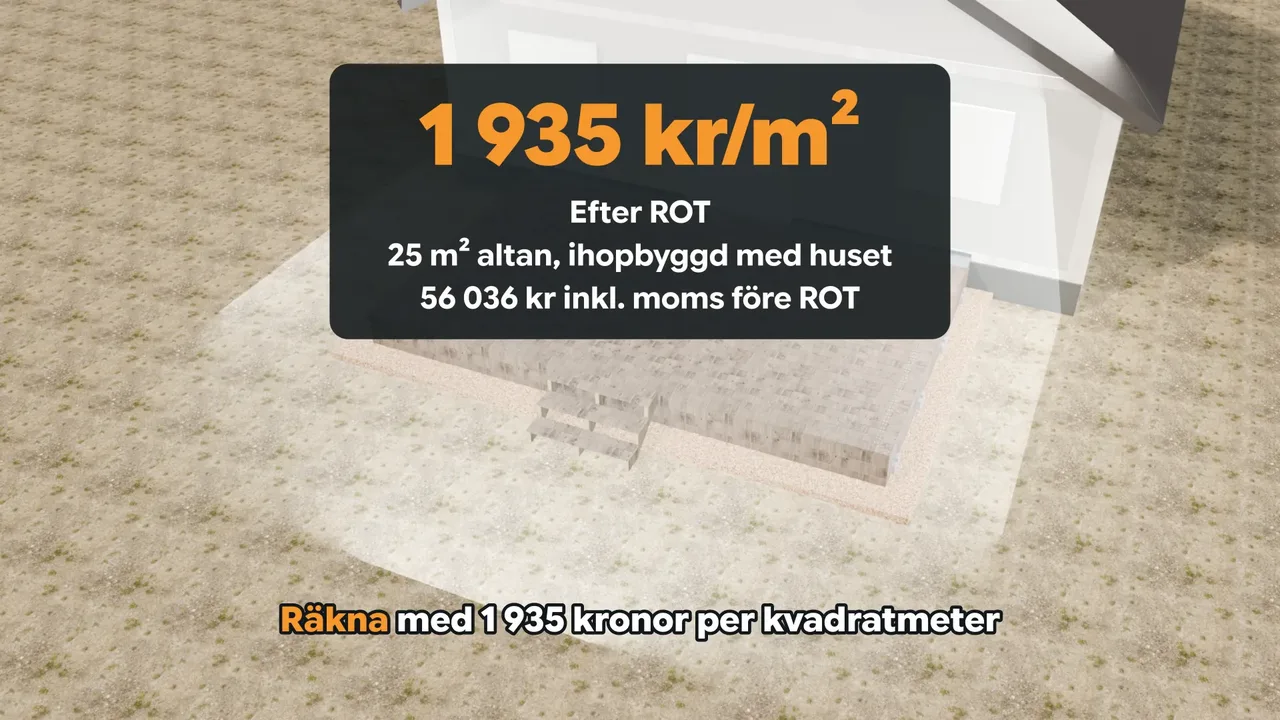

Bygget på 40 sekunder

Kortfilmen visar bygglagren i ett separat, husanslutet 3D-exempel. Den är inte en prisberäkning för artikelns fristående altan. Avslutningen visar arbetspriset 350 kr/timme efter ROT, inklusive moms – ingen totalsumma för altanen. Material och övriga kostnader tillkommer, och ROT gäller bara när villkoren är uppfyllda. YouTube laddas först när du väljer filmen.

Bygga själv eller anlita: jämför samma omfattning

Bygg själv om du kan kontrollera mark, stomme och anslutningar och har tid att göra om ett fel. Ta hjälp med grund och bärande detaljer om de är osäkra; trallen är sällan den svåraste delen.

Budget och arbetstid för självbygge

Materialet till vårt fristående exempel kostar 19 706 kr inkl. moms för självbygge. Verktyg och maskinentreprenad för schakt, borttransport, fiberduk och grus tillkommer. Snickararbetet är beräknat till 47,9 h, varav 43,5 h för altanen och 4,4 h för trappan. Avsätt mer tid om du saknar vana vid grundläggning och stomresning.

Vad kostar altanen per kvm med snickare?

Med snickare, material och kalkylens markarbete blir summan 53 058 kr inkl. moms, eller 2 122 kr/m², utan ROT. Timpriset i exemplet är 500 kr/h inkl. moms. Räcke, inklädnad, tak, rivning och särskilt besvärlig mark ingår inte i det låga exemplet. Det är en beräkning, inte en offert för din adress.

Jämförelse av beräknad kostnad per kvadratmeter för olika storlekar och grundval i Altanforms exempel.
Storlek och konstruktion behöver väljas tillsammans. Jämförelsen gäller beräknade exempel, inte ett prisbesked för din tomt; ROT-status står vid varje alternativ.
Material och markarbete jämförda med snickararbete för den låga fristående altanen utan ROT.
Entreprenadens material- och markpost är inte samma sak som självbyggarens virkesinköp. Arbetsdelen bygger på 47,9 h; fristående altan ger inget ROT i exemplet.
Diagram över hur höjd, grund, tak och trallval förändrar omfattningen och priset jämfört med den låga altanen.
Bestäm höjd, tak och trall innan du dimensionerar stommen. Diagrammet jämför med den låga fristående altanen; tillägg och hela alternativ hålls isär i etiketterna.

Vill du jämföra andra storlekar och grundval finns hela kostnadsguiden för att bygga altan. För hjälp med genomförandet, se vårt arbete med trädäck. Rita gärna måtten i altangeneratorn, men låt inte en visualisering ersätta grund- och stomprojektering.

Kontrollera infästningarna och håll altanen torr

Gå igenom upplag, beslag, skruv och vattenavledning innan altanen tas i bruk. Spara sedan ritning och produktanvisningar så att underhållet passar just dina material.

  • Kontrollera att stöden bär och att stommen inte vickar eller rör sig i sidled. En lös plint ska inte döljas bakom inklädnad.
  • Kontrollera trappan, räckesförbanden och ändarna på trallbrädorna. Åtgärda vassa kanter, uppstickande skruv och lösa delar.
  • Rensa löv och jord vid huset och mellan brädorna. Håll öppet där luft och vatten ska passera.
  • Tvätta varsamt och låt träet torka före eventuell ytbehandling. Välj olja eller annan behandling efter träslag och produktens råd, inte av vana.

Vi prioriterar fri avrinning framför ett blankt oljat golv. Oljning reparerar inte rötskador eller dålig bärighet. Om stöd har flyttat sig efter vintern behöver orsaken bedömas innan stommen bara riktas upp igen.

Vanliga frågor om att bygga altan

Byggordning, stöd och arbetstid behöver knytas till en bestämd konstruktion. Svaren nedan gäller vårt exempel där mått anges.

I vilken ordning bygger man en altan?

Planera mått, höjd och grund. Kontrollera reglerna, förbered marken och sätt ut stöden. Montera bärlinor, reglar och stöd för trallramen. Förbered infästningar för trappa och räcke innan du lägger trallen. Kontrollera vinkel, nivå och varje anslutning innan den byggs in.

Hur många plintar behövs till 25 m² altan?

Vårt exempel på 6,25 × 4,0 m har 20 stödpunkter och fyra bärlinor 45 × 195. Antalet gäller just ritningens mått och laster. En annan form, jordart eller höjd behöver en egen grund- och stomplan.

Hur lång tid tar det att bygga en altan?

Vår låga fristående altan på 25 m² är beräknad till 47,9 arbetstimmar: 43,5 h för altanen och 4,4 h för trappan. Det är inte en utfästelse om kalendertid eller nybörjarens arbetstid. Markförhållanden, leveranser och gjutning påverkar tidplanen.

Kan man bygga altan direkt på marken?

Inte med träet direkt mot matjorden. Ett lågt fristående trädäck kan byggas på betongplattor i packat grus efter bedömning av marken. Det är en annan konstruktion än plintexemplet här, och plattor ovanför tjälgränsen är inte tjälsäkra.

Ska altanen fästas i huset?

Bara när husgrunden, anslutningen och marken är lämpade för det. Ett fristående däck för inte över tjälrörelser till huset. En ihopbyggd altan behöver projekterad infästning och vattenavledning; i tjälfarlig jord behöver grundläggningen hantera tjälen.

Vad kostar det att bygga altanen själv?

Materialet för vår låga fristående altan på 25 m² kostar 19 706 kr inkl. moms. Verktyg, eget arbete och maskinentreprenad för schakt, borttransport, duk och grus tillkommer. Samma exempel med snickare och dessa markarbeten kostar 53 058 kr inkl. moms, utan ROT.

Kan man bygga altantak på en befintlig altan?

Inte utan att kontrollera lastvägen från taket till marken. Takstolpar behöver dimensionerade upplag, förband och grund för takets laster. En stomme byggd för ett öppet trädäck är inte automatiskt dimensionerad för tak, snö och vind. Kontrollera också lovfrågan med kommunen; altanens lovfrihet är inte ett besked om taket.

Vill du ha hjälp med grund och stomme?

Vi mäter på plats och går igenom höjd, mark och husanslutning före ritning och offert.

Källor och underlag

Mått, materialmängder och timmar kommer från Altanforms egen modell och kalkyl daterad 20 oktober 2026. Modellerna är exempel, inte fotografier av genomförda kundprojekt.

Myndighetskällorna nedan ligger till grund för lov- och ROT-uppgifterna. Byggbeskrivningarna ger monteringsråd, medan Svenskt Trä och skruvtillverkaren beskriver materialval. Kontrollera alltid den levererade produktens aktuella monteringsanvisning.
